見證城長|大學路及西陵變電站出線通道工程建設提速
發布時間:2023-04-10 點擊數:12291

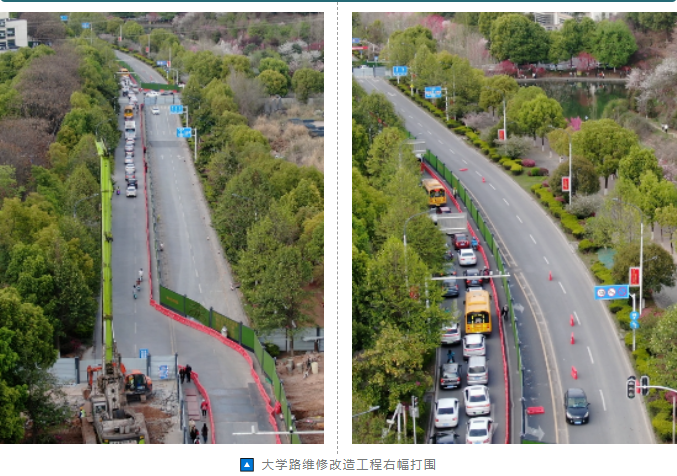

4月4日,三峽大學校園核心道路老大學路維修改造工程已全線1.6公里右幅打圍,正式轉入施工階段,標志著由宜昌城發集團投資、中國一冶承建的大學路及西陵變電站出線通道工程建設取得階段性進展。
據介紹,該項目由新建大學路、老大學路維修改造工程及西陵變電站出線通道工程三個子項組成。其中新建大學路工程起于老大學路與西陵二路交叉口處,止于黃河路,全長約2.11公里,為城市主干路,道路紅線寬度36m,雙向六車道,設計車速50km/h。老大學路維修改造工程全長1.68公里,為三峽大學校園校內道路。西陵變電站出線通道工程主要在新建大學路上修建電纜出線通道,通道全長約3.4km。

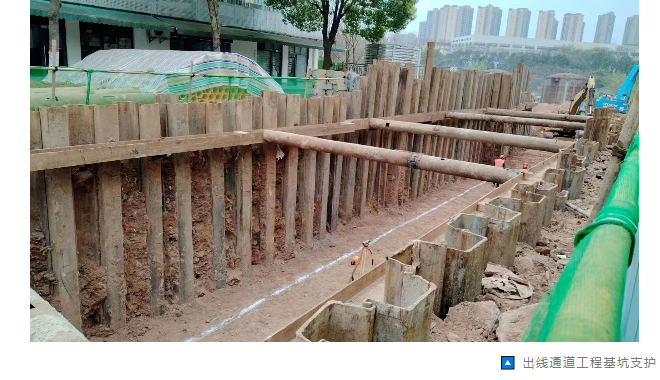

據了解,自去年11月份進場實施以來,項目團隊倒排工期、掛圖作戰,截至目前,所有項目已完成前期征地拆遷調查、交通導行、管線摸排等工作。其中,征地拆遷已完成40%,新建大學路K0+100-K0+600段正在進行項目大臨建設和路基土石方作業;西陵變電站出線通道工程正在加緊進行基坑鋼板樁支護作業。
來源:宜昌城發集團
